Nieuwstad

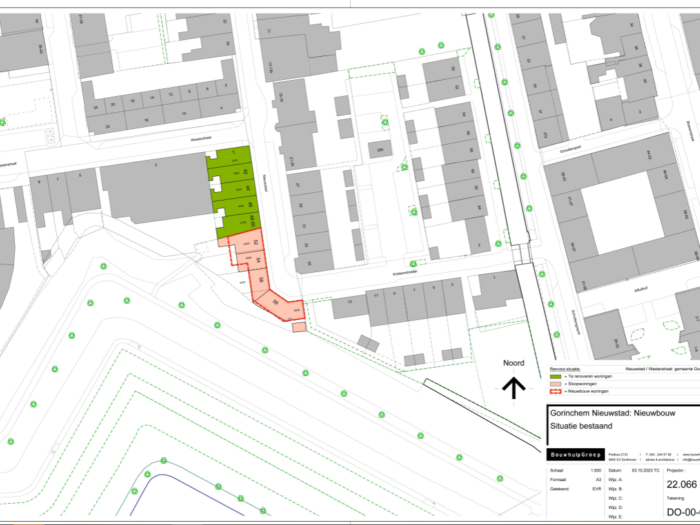

Midden in de binnenstad liggen 10 huurwoningen van ons. De woningen zijn sterk verouderd en er wonen op dit moment geen huurders meer. 5 hiervan zijn beschermd stadsgezicht. We werken nog aan een plan voor deze woningen (Westerstraat 1 en Nieuwstad 42 t/m 50). De andere woningen (Nieuwstad 52 t/m 60) gaan we slopen en vervangen door nieuwbouw. Op deze pagina houden we je graag op de hoogte van onze plannen.
Dit project in de Nieuwstad loopt helaas wat vertraging op. We hopen voor 1 oktober te kunnen starten met het aanleggen van de fundering. Daarna mogen we van het waterschap tot 15 april 2027 geen werkzaamheden meer in de grond uitvoeren. Zodra er meer bekend is over de planning, kun je dat hier lezen.
Wat is er tot nu toe gebeurd?
23 juni | Inloopspreekuur omwonenden.
We organiseren een inloopspreekuur in Eetcafé Torenzicht. Om omwonenden zo goed mogelijk te informeren over de sloopwerkzaamheden die eraan komen. 26 juni 2025. We wachten op dit moment nog op de sloopvergunning van de gemeente. Zodra deze binnen is start Van Groningen met de sloop.

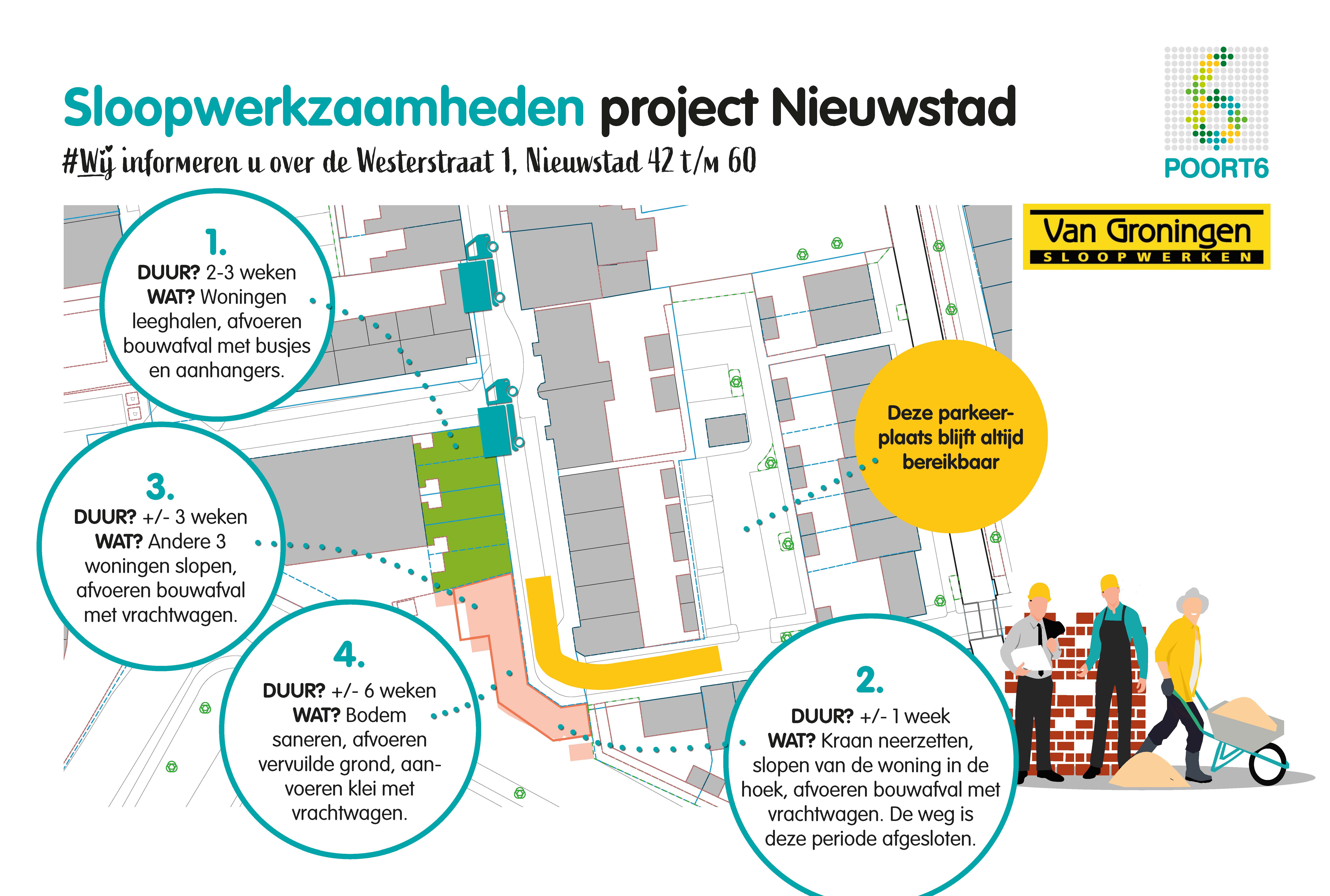

Juli | Sloopbedrijf Van Groningen haalt alle woningen leeg.

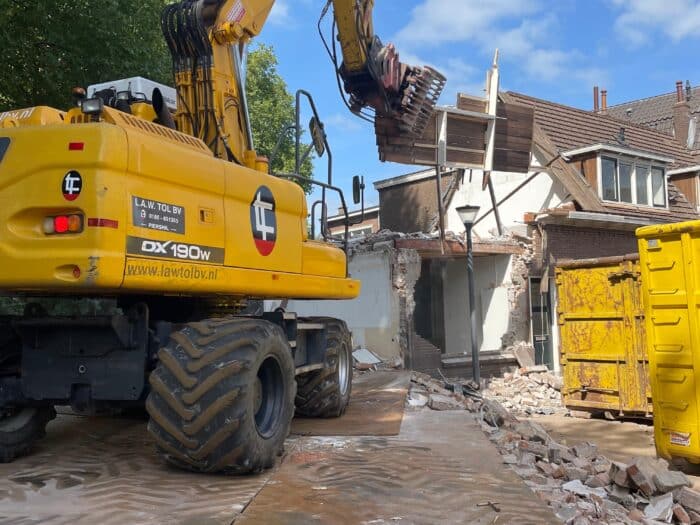

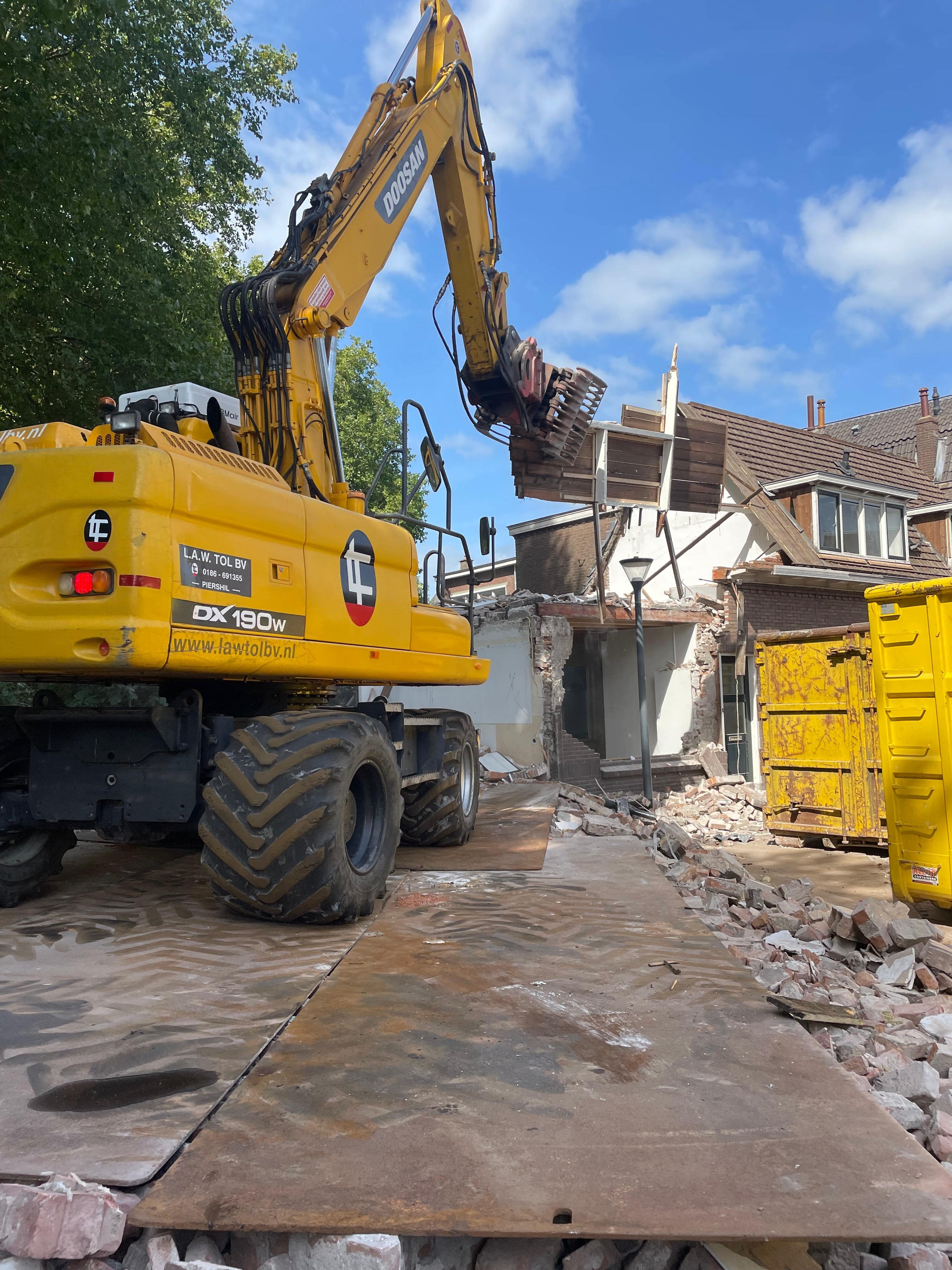

Juli | Het sloopbedrijf sloopt de hoekwoning.

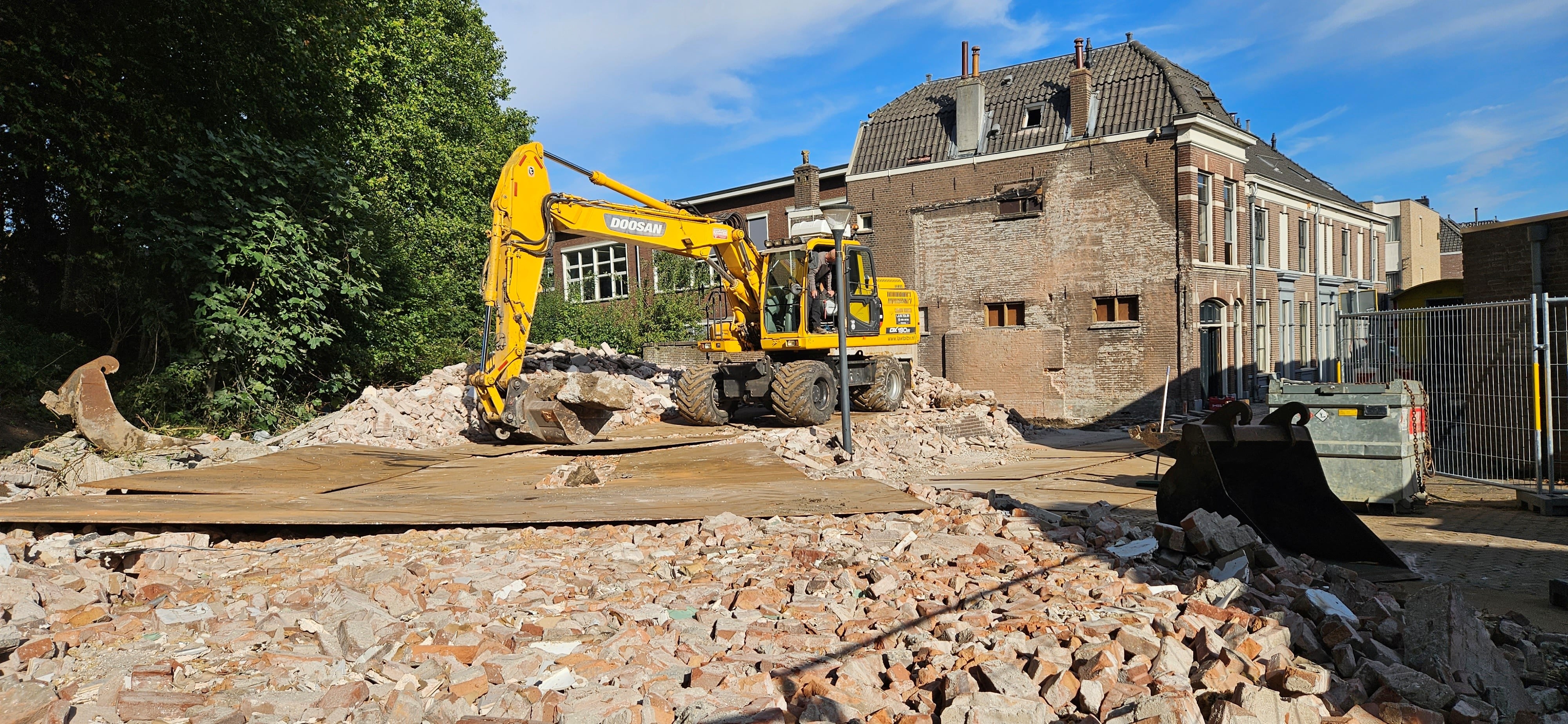

Om zo vanuit de hoek makkelijker het terrein te kunnen bereiken. Het puin brengen medewerkers weg met vrachtwagens. Deze laden ze niet helemaal vol. Ze rijden stapvoets. En achteruit de Nieuwstad in, vooruit de Nieuwstad weer uit. Daarmee houden ze de overlast zo laag mogelijk. Augustus | Het sloopbedrijf sloopt de overige sloopwoningen.
September / oktober | De bodem wordt gesaneerd.
Half oktober | Hopelijk zijn alle voorbereidingen nu klaar.
Tussen 15 oktober en 1 april mogen er van het waterschap geen werkzaamheden plaatsvinden in/aan de grond. Dat komt door de ligging van de woningen. Daarom kunnen we in die periode niet slopen of werken aan de fundering.
16 december| We gaan sonderen op enkele plekken op en rond het bouwterrein.
