6 nieuwe appartementen aan de Balensteiger
Aan de Balensteiger 28 werkten we samen met bouwbedrijf Bakker Arkel hard aan 6 moderne appartementen. Niet groot, wel van alle gemakken voorzien. Én met dit prachtige uitzicht. Op deze lees je alles over dit project.
Het pand
We verbouwen een pand dat we tot enkele jaren geleden gebruikten voor wonen met zorg. Daarna verhuurden we het pand aan tijdelijke bewoners. Begin 2023 besloten we er 6 sociale huurwoningen in te gaan maken. Als je hier woont dan ben je vlakbij de gezellige binnenstad. En toch heb je vanuit je tuintje of balkon alle rust.
De planning
31 oktober | We ontvangen de sleutel van tijdelijke verhuurder Ad Hoc.
Projectconsulent Thea neemt de sleutels in ontvangst van Vincent van Ad Hoc. Zij draagt het project daarna over aan de aannemer van bouwbedrijf Bakker Arkel die op 1 november meteen aan de slag gaat!
1 november | We starten met de werkzaamheden.
29 januari 2024 | We leggen de laatste hand aan de binnenkant van de woning.
27 februari 2024 | We maken de woningen schoon.
29 februari 2024 | We zijn klaar met de verbouwing.
5 maart 2024 | De woningen staan op Woongaard!
14 maart 2024 | We houden een groepsbezichtiging.
2 april | We overhandigen de sleutels aan de nieuwe bewoners.
Onze plannen
We veranderden de indeling van de verdiepingen. Het pand was in gebruik door ASVZ. En iedere verdieping werd gebruikt voor een woongroep waar cliënten begeleid konden wonen. We maakten nu op iedere verdieping 2 appartementen met energielabel B. In totaal werden het 3 appartementen met 3 kamers, en 3 appartementen met 2 kamers. En op de zolder maakten we bergingen. Voor ieder appartement 1. Daarnaast kreeg ieder appartement 5 of 6 zonnepanelen en een warmtepomp. Dat houdt de energiekosten van deze woningen laag.
De plattegronden

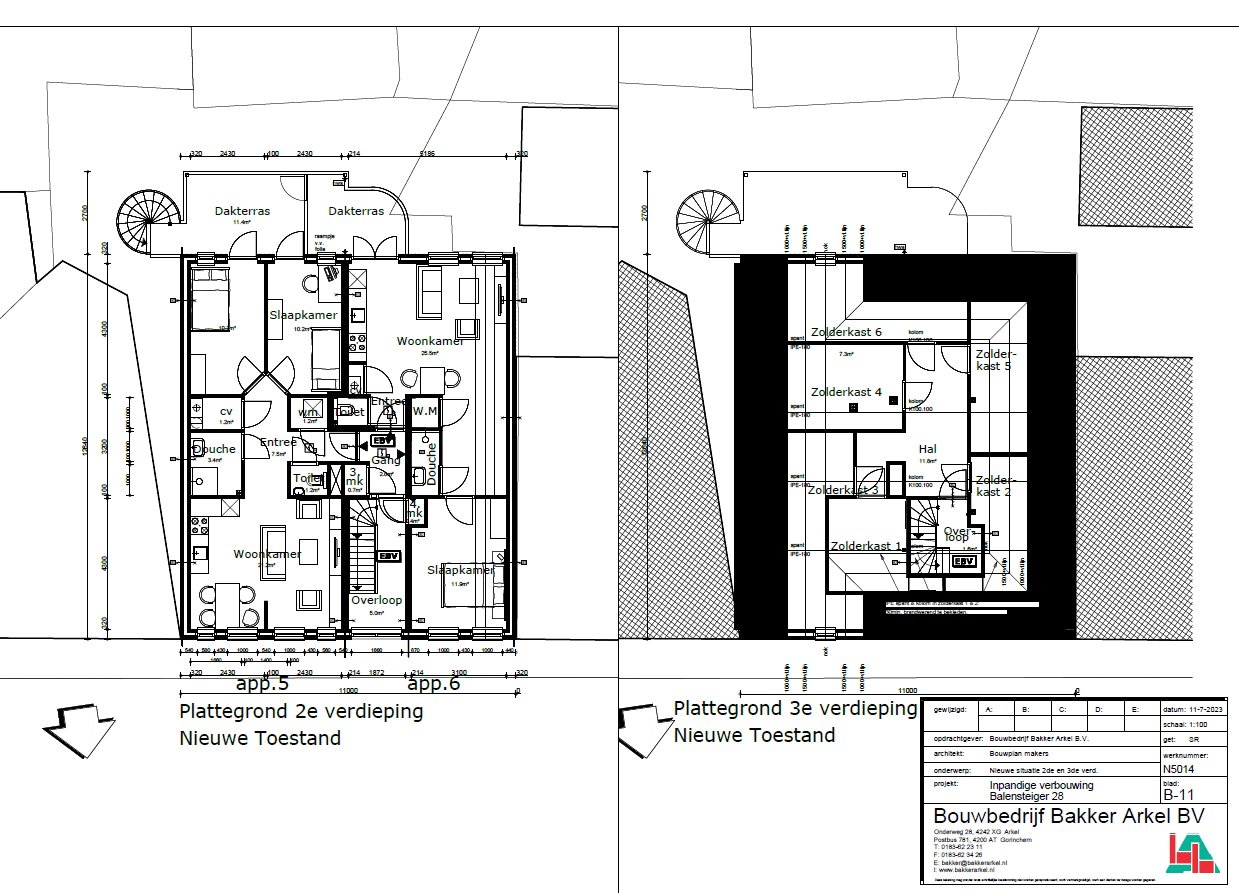

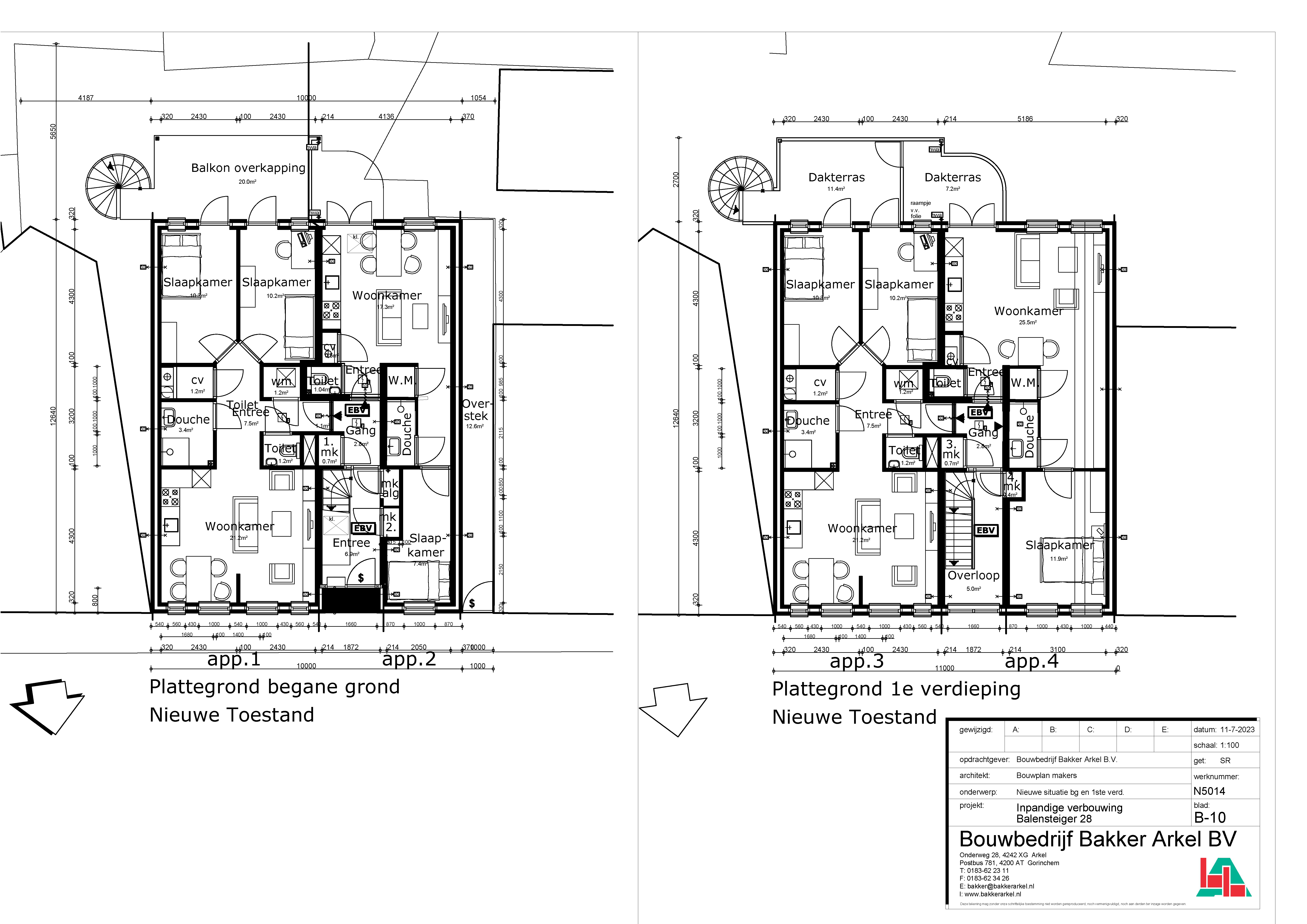

2024.02.08 verhuurtekening Balensteiger 28
2024.02.08 verhuurtekening Balensteiger 28a
2024.02.08 verhuurtekening Balensteiger 28b
2024.02.08 verhuurtekening Balensteiger 28c
2024.02.08 verhuurtekening Balensteiger 28d
2024.02.08 verhuurtekening Balensteiger 28e
Overlast voor omwonenden
We informeerden omwonenden over mogelijke overlast van de werkzaamheden. De meeste werkzaamheden vonden aan de binnenkant van het gebouw plaats. Maar er waren ook werkzaamheden op het dak waarvoor een hijskraan nodig was. In dat geval werd de straat tijdelijk afgezet. De aannemer gaf dit op tijd door aan de omwonenden. Ook waren er tijdelijk minder parkeerplaatsen beschikbaar. Dat komt omdat de aannemer een aantal parkeerplaatsen voor het pand gebruikte voor afvalcontainers.
Heb je vragen over dit project?
Neem dan vooral contact met ons op.
Meer lezen?
Voor deze woningen maakten we een verhuurbrochure. Hier vind je alle informatie op een rijtje. Zoals de kosten en de kenmerken van de woning. Klik op de brochure om deze in te zien. Helaas zijn de woningen inmiddels verhuurd, reageren op deze woningen kan dus niet meer.
